Fertigstellung Umbau des Schützenhauses 2018
Fertigstellung November 2018

Sachbericht zur Fertigstellung

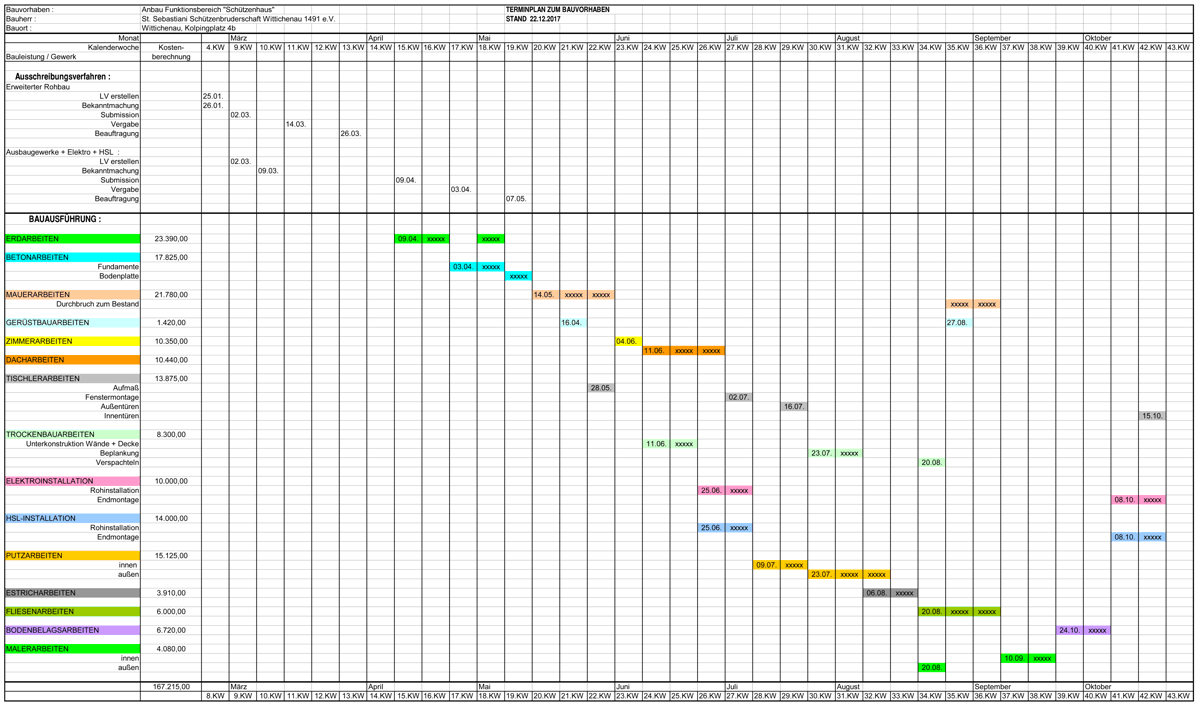

In Abstimmung mit dem Vereinsvorstand wurde am 22.12.2017 ein Terminplan für das Bauvorhaben erstellt und beschlossen. Für das Ausschreibungsverfahren und die Vergabe der Bauleistungen wurde ein Arbeitspapier erstellt, basierend auf den Nebenbestimmungen für ELER-finanzierte Vorhaben, den Vorschriften für die Vergabe öffentlicher Aufträge nach VOB sowie dem Sächsischen Vergabegesetz. Aufgrund der Binnenmarkrelevanz wurden die geplante Vergaben der Bauleistungen im Wittichenauer Wochenblatt öffentlich bekannt gemacht. Die Angebote wurden entsprechend der mit dem Vereinsvorstand abgestimmten Firmenliste von entsprechenden Baufirmen durch das beauftragte Planungsbüro Statnik angefordert. Nach Prüfung der Angebote erfolgte die Übergabe der Ausschreibungsergebnisse und der Vergabevorschläge. Über die Zuschlagserteilungen der ausgeschriebenen Bauleistungen wurde auf der Internetseite des Vereines informiert. Die Baumaßnahme wurde entsprechend dem Bauablaufplan am 09.04.2018 mit den Erdarbeiten begonnen. Bei den Abbrucharbeiten für den Zugang zu den Toilettenräumen bzw. der Maueröffnung zum neuen Thekenraum wurden zusätzliche Bauleistungen für Leitungsumverlegungen ( Elektro- und Heizungsinstallation) erforderlich, die im Vorfeld nicht absehbar / erkennbar waren. Der erweiterte Rohbau mit den Dacharbeiten konnte planmäßig bis Ende Juni und die Innenausbauarbeiten wie geplant bis Ende Oktober fertig gestellt werden.

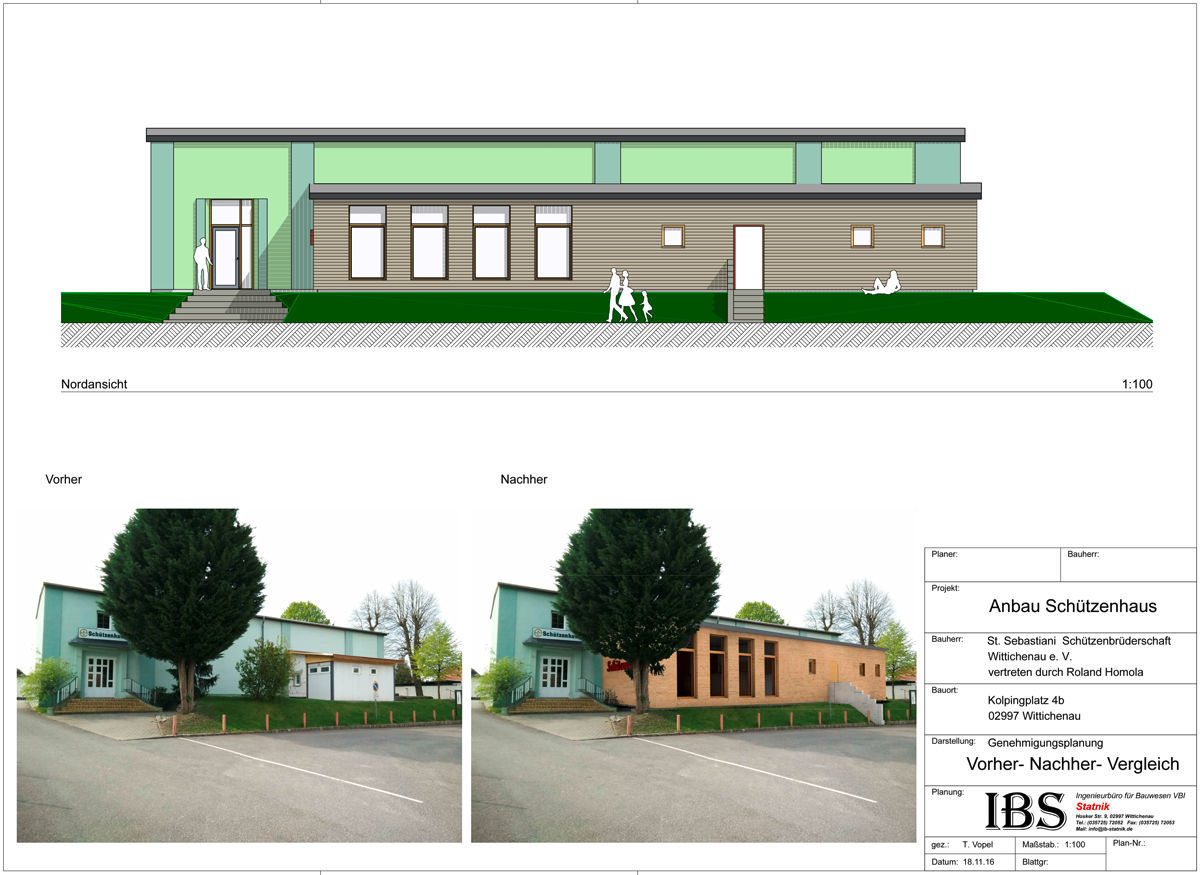

Am 03.11.2018 erfolgte die feierliche Einweihung des Schützenhaus-Anbaues im Beisein aller am Bau Beteiligten und vielen interessierten Bürgern. Unter Ihnen waren Pfarrer Dr. Wolfgang Křesák, Bürgermeister Markus Posch mit Vertretern der Stadtverwaltung und Schützen aus Marktzeuln und anderen befreundeten Vereinen.

Roland Homola, Projektverantwortlicher der Schützenbruderschaft
